Minęło już 19 miesięcy od rozpoczęcia budowy linii Krakowskiego Szybkiego Tramwaju do Mistrzejowic. Każdy kolejny miesiąc przynosi nowe etapy realizacji, a postępy są coraz bardziej widoczne. W styczniu ekipy budowlane skupiły się m.in. na torowisku, tunelu i infrastrukturze technicznej. Jakie prace udało się zakończyć? Podsumowujemy!
Kilometry sieci sanitarnych.
Niewiele osób zdaje sobie sprawę, że pod ziemią znajduje się istny labirynt rur, kabli i przewodów. Dział odpowiedzialny za roboty sanitarne w tym miesiącu zakończył przebudowę sieci wodociągowej o średnicy 200mm na długości 2 kilometrów. Prace były prowadzone od ulicy Krzesławickiej, przez ulicę Dobrego Pasterza aż do biurowców przy ulicy Lublańskiej. Rozpoczęto również prace związane z instalacjami odwodnienia i kanalizacji sanitarnej na stacji Rondo Polsad. Na ulicy Dobrego Pasterza, zamkniętej części jezdni ulicy Meissnera oraz na odcinku od Ronda Młyńskiego do Ronda Polsadu zakończono większość prac związanych z przebudową sieci sanitarnych i deszczowych. Zakres zakończonych prac oscyluje w okolicach 80 procent.
Szeroki zakres prac działu robót drogowych

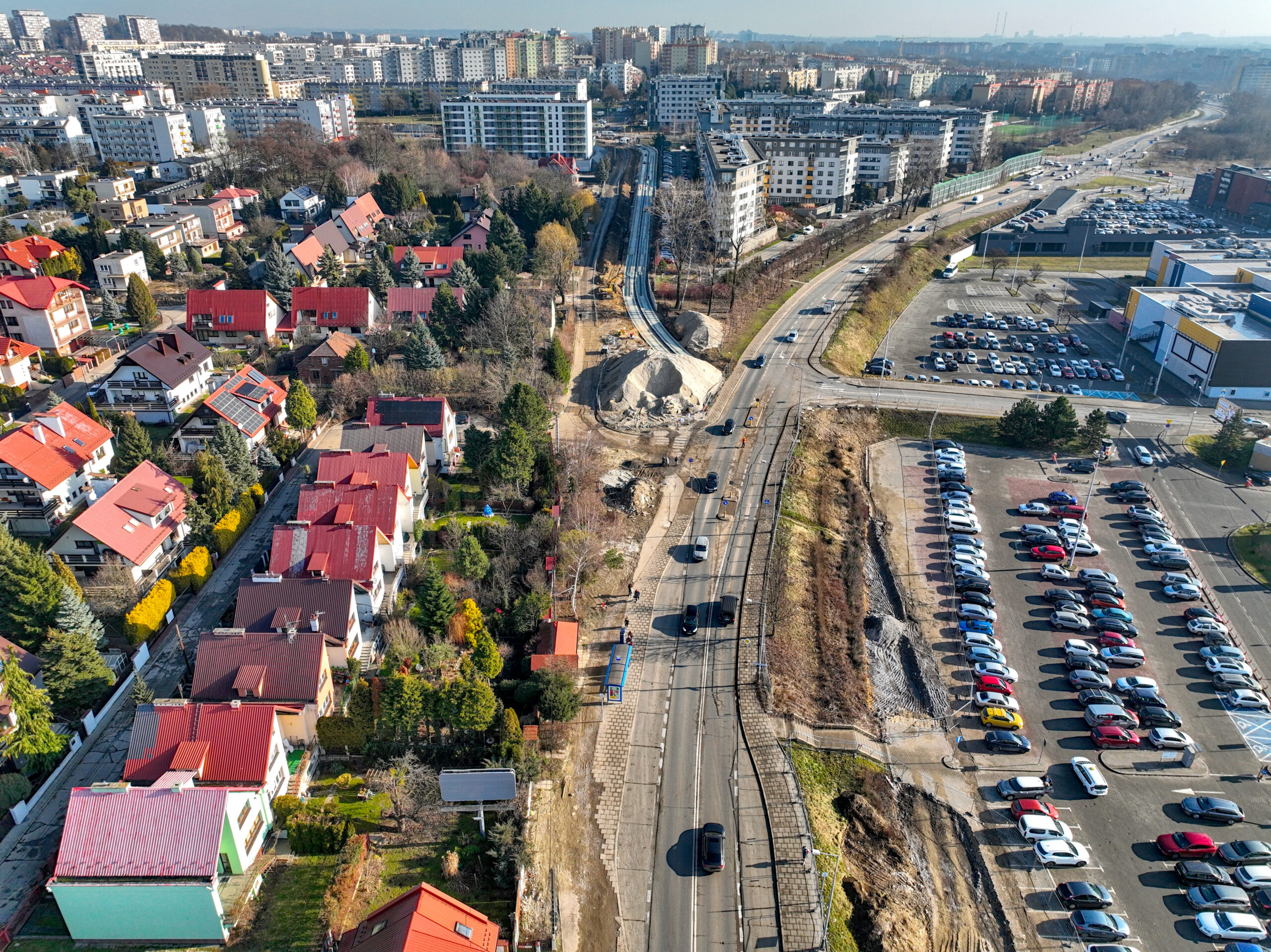

Dzięki pracy inżynierów i ekip budowlanych w kilku miejscach pojawiły się już pierwsze zarysy przyszłej trasy tramwajowej. W styczniu wykonano podbudowy torowiska na ulicy Bohomolca oraz układano prefabrykowane podkłady wzdłużne na ulicy Jancarza. Przygotowano teren do spawania szyn na ulicy Krzesławickiej. Wykonano także betonową podbudowę na łuku ulic Jancarza/Bohomolca oraz podlew prefabrykowanych belek na zielonym torowisku wzdłuż ulicy Jancarza.
Na południe od estakady kontynuowano budowę chodników na zachodniej stronie ulicy Młyńskiej – między ulicami Miechowity a Bohaterów Wietnamu. Rozebrano warstwy asfaltowe na zamkniętej jezdni ulicy Meissnera oraz wykonano podbudowy chodników na ulicy Pilotów (od strony ulicy Sadzawki). Prace prowadzono również w rejonie pętli tramwajowej Mistrzejowice, gdzie trwała budowa podbudowy, odwodnienia liniowego oraz nawierzchni z kostki brukowej pod ciągi pieszo-rowerowe.
Dział drogowy zajmował się także bieżącym utrzymaniem tymczasowej organizacji ruchu na wszystkich odcinkach budowy.
Postępy w pracach działu elektrycznego
W styczniu istotne postępy odnotował również dział elektryczny, który realizował szeroki zakres robót związanych z infrastrukturą telekomunikacyjną, oświetleniową oraz zasilaniem przyszłej linii tramwajowej. Wykonano budowę kanalizacji kablowej, kanału technologicznego oraz przepustów pod torami i ulicami Dobrego Pasterza oraz Bohomolca. Równolegle trwały prace przy utrzymaniu istniejącej infrastruktury oświetleniowej, zapewniając ciągłość funkcjonowania systemu oświetlenia drogowego. W ramach budowy linii zasilających dla podstacji trakcyjnych oraz obiektów kubaturowych rozpoczęto realizację średniego napięcia zasilającego tunel oraz podstację na ulicach Młyńskiej i Bohomolca. Kontynuowane były także kluczowe prace nad siecią trakcyjną – wykonano fundamenty palowe wzdłuż ulicy Meissnera oraz rozpoczęto budowę kabli trakcyjnych i kanalizacji kablowej.
Podziemna infrastruktura i konstrukcje inżynieryjne
Dział mostowo-tunelowy w styczniu kontynuował intensywne prace nad kluczowymi elementami infrastruktury podziemnej. Wzdłuż ulicy Lublańskiej prowadzono dalszy wykop podstropowy, a na stacji Rondo Polsad trwały prace izolacyjne na płycie dennej oraz rozpoczęto jej betonowanie. Na pozostałych odcinkach płyty dennej tej stacji realizowano prace zbrojarskie, przygotowując konstrukcję do kolejnych etapów budowy. W rejonie Ronda Młyńskiego oraz ulicy Młyńskiej Bocznej prowadzono głębienie ścian szczelinowych na kilku etapach inwestycji. Równocześnie w tunelu otwartym wzdłuż ulicy Lublańskiej trwały intensywne prace zbrojeniowe rozpór i oczepów, które stanowią kluczowe elementy konstrukcji podziemnej.
Wizualizacje i działania edukacyjne
W styczniu zaprezentowaliśmy również najnowsze wizualizacje inwestycji, które pozwoliły mieszkańcom lepiej wyobrazić sobie przyszły wygląd ich otoczenia. Dzięki nim lokalna społeczność mogła zobaczyć, jak zmieni się infrastruktura i jakie rozwiązania architektoniczne zostaną wprowadzone. Równolegle kontynuowaliśmy działania edukacyjne w ramach warsztatów “Mali Mistrzowie”, skierowanego do dzieci z przedszkoli i szkół podstawowych. W minionym miesiącu mieliśmy przyjemność gościć najmłodszych z placówek znajdujących się w pobliżu inwestycji. Spotkania te były okazją do przybliżenia dzieciom tematyki budownictwa i transportu publicznego, a ich entuzjazm i ciekawość były dla nas niezwykle motywujące!
Co dalej?
Prace przy budowie tramwaju do Mistrzejowic wkraczają w kolejne etapy. W nadchodzących miesiącach kontynuowane będą roboty torowe, drogowe i elektryczne, a w tunelu ruszą dalsze prace przy konstrukcjach żelbetowych. Każdy kolejny miesiąc przybliża nas do zakończenia inwestycji i oddania nowej trasy tramwajowej do użytku.
Na razie prace toczą się nieco z boku, widać postępy i jest OK. Kluczowe będzie przekraczaniu torami ul. Bohomolca, Dobrego Pasterza oraz podłączenie do torów na Wieczystej. Czyli najgorsze jeszcze przed nami.
